案例一:
【案例背景】
某施工單位以EPC總承包模式中標一大型火電工程項目,總承包范圍包括工程勘察設計、設備材料采購、土建安裝工程施工,直至驗收交付生產。
按合同規定,該施工單位投保建筑安裝工程一切險和第三者責任險,保險費由該施工單位承擔。為了控制風險,施工單位組織了風險識別、風險評估,對主要風險采取風險規避等風險防范對策。根據風險控制要求,由于工期緊,正值雨季,采購設備數量多,價值高,施工單位對采購本合同工程的設備材料,根據海運、陸運、水運和空運等運輸方式,投保運輸一切險。在簽訂采購合同時明確由供應商負責購買并承擔保費,按設備材料價格投保,保險區段為供應商倉庫到現場交貨為止。
施工單位成立了采購小組,組織編寫了設備采購文件,開展設備招標,組織希賽網按照投標法的規定,進行設備采購評審,選擇設備供應商,并簽訂供貨合同。
220kV變壓器安裝完成后,電氣試驗人員按照交接試驗標準規定,進行了變壓器絕緣電阻測試、變壓器極性和接線組別測試、變壓器繞組連同套管直流電阻測量、直流耐壓和泄漏電流測試等電氣試驗,監理檢查認為變壓器電氣試驗項目不夠,應補充試驗。
發電機定子到場后,施工單位按照施工作業文件要求,采用液壓提升裝置將定子吊裝就位,發電機轉子到場后,根據施工作業文件及廠家技術文件要求,進行了發電機轉子穿裝前的氣密性試驗,重點檢查了轉子密封情況,試驗合格后,采用滑道式方法將轉子穿裝就位。
【問題】
1、風險防范對策除了風險規避外還有哪些?該施工單位將運輸一切險交由供貨商負責屬于何種風險防范對策?
2、設備采購文件的內容由哪些組成?設備采購評審包括哪幾部分?
3、按電氣設備交接試驗標準的規定,220kV變壓器的電氣試驗項目還有哪些?
4、發電機轉子穿裝前氣密性試驗重點檢查內容有哪些?發電機轉子穿裝常用方法還有哪些?
【參考答案】
1、①風險自留,風險轉移、風險降低
②風險轉移
2、①設備采購技術文件、設備采購商務文件
②技術評審、商務評審、綜合評審
3、①變壓器變比測量
②繞組連同套管一起的絕緣電阻測量
③絕緣油的擊穿電壓試驗
④交流耐壓試驗
4、①重點檢查集電環下導電螺釘、中心孔堵板的密封狀況;消除泄露后再經漏氣量試驗,試驗壓力和允許漏氣量應符合制造廠規定
②接軸的方法、用后軸承座作平衡重量的方法、用兩臺跑車的方法。
案例二:
【案例背景】
某廠的機電安裝工程由A安裝公司承包施工,土建工程由B建筑公司承包施工。A安裝公司、B建筑公司均按照《建設工程施工合同(承包文本)》與建設單位簽訂了施工合同。合同約定:A安裝公司負責工程設備和材料的采購,合同工期為215天(3月1日到9月30日),工程提前1d獎勵2萬元,延誤1d罰款2萬元。合同簽訂后,A安裝公司項目部編制了施工方案、施工進度計劃和采購計劃等,并經建設單位批準。
合同實施過程中發生如下事件:
1.A安裝公司項目部進場后,因B建筑公司的原因,土建工程延期10天交付給安裝公司項目部,使得A安裝公司項目部的開工事件延后了10d。
2.因供貨廠家原因,訂貨的不銹鋼閥門延期15天送達到施工現場。A安裝公司項目部對閥門進行了外觀檢查、閥體完好,開啟靈活,準備用于工程管道安裝,被監理工程師叫停,要求對不銹鋼閥門進行試驗。項目部對不銹鋼閥門進行了試驗,試驗全部合格。
3.監理工程師發現:A安裝公司項目部已經開始壓力管道的安裝,但未向本市特種設備安全監督管理部門書面告知。監理工程師發布停工整改指令。項目部進行了整改,并向本市特種設備安全監督部門書面告知。
因以上時間造成工期延誤,A安裝公司項目部及時向建設單位提出工期索賠,要求增加工期25d。項目部采取了技術措施,施工人員加班加點趕工期,使得機電安裝工程在10月4且完成。
該機電安裝工程完工后,建設單位在10月4日未經工程驗收就擅自投入使用,在使用3d發現不轎鋼管道焊縫滲漏嚴重。建設單位要求項目部進行返工搶修,項目部搶修后,經再次試運轉檢驗合格,在10月11日后重新投用。
【問題】
1、送達施工現場的不銹鋼閥門應進行哪些試驗?給出不銹鋼閥門試驗介質的要求?
2、施工單位在壓力試驗前為履行“書面告知”手續,可受到哪些行政處罰?
3、A安裝公司項目部應得到工期提前獎勵還是工期延誤罰款?金額是多少萬元?說明理由。
4、該工程的保修期從何日起算?寫出工程保修的工作程序?
【參考答案】
1、①殼體壓力試驗、密封試驗、光譜分析
②以潔凈水為介質,水中的氯離子含量不得超過25ppm
1、責令限期改正;逾期未改正的,處一萬元以上十萬元以下罰款
3、①A安裝公司項目部應得到工期提前獎勵
②獎勵金額是12萬元
③理由:事件1中A安裝公司項目部進場后,因B建筑公司的原因,土建工程延期10天;事件2中因供貨廠家原因,訂貨的不銹鋼閥門延期15天,所以可以索賠的總工期是10天,也就是按照原計劃是10月10日完工,10月4日完成提前了6天,項目部應得到的獎勵金額=6*2=12萬元
4、①建設工程的保修期應從竣工驗收合格之日起開始計算;在建設工程未經竣工驗收的情況下,發包人擅自使用的,以建設工程轉移占有之日為竣工日期;所以保修期從10月4日起算
5、工程保修的工作程序;
①在工程竣工驗收的同時,由施工單位向建設單位發送機電安裝工程保修證書
②檢查修理
③驗收
案例三:
【案例背景】

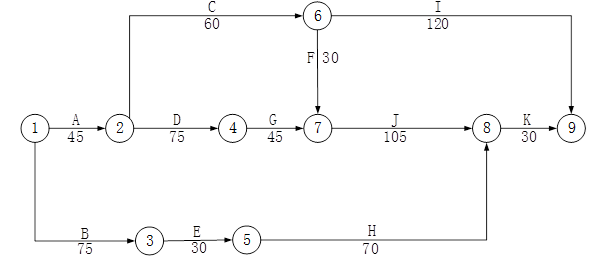

某機電工程公司通過招標承包了一臺660MW火電機組安裝工程,工程開工前,施工單位向監理工程師提交了工程安裝主要施工進度計劃(如下圖所示,單位:d),滿足合同工期的要求并獲業主批準。

在施工進度計劃中,因為工作E和G需吊裝載荷基本相同,所以租賃了同一臺塔吊安裝,并計劃定在第76d進場。
在鍋爐設備搬運過程中,由于叉車故障在搬運途中失控,所運設備受損,返回制造廠維修,工作B中斷20d,監理工程師及時向施工單位發出通知,要求施工單位調整進度計劃,以確保工程按合同工期完工。
對此施工單位提出了調整方案,即將工作E調整為工作G完成后開工。在塔吊施工前,由施工單位組織編制了吊裝專項施工方案,并經審核簽字后組織了實施。
該工程安裝完畢后,施工單位在組織汽輪機單機試運轉中發現,在軸系對輪中心找正過程中,軸系聯結時的復找存在一定的誤差,導致設備運行噪音過大,經再次復找后滿足了要求。
【問題】
1、在原計劃中如果先工作E后工作G組織吊裝,塔吊應安排在第幾天投入使用可使其不閑置?說明理由。
2、工作B停工20d后,施工單位提出的計劃調整方案是否可行?說明理由?
3、塔吊專項施工方案在施工前應由哪些人員簽字?塔吊選用除了考慮吊裝載荷參數外還有哪些基本參數?
4、汽輪機軸系對輪中心找正除軸系聯結時的復找外還包括哪些找正?P130
【參考答案】
1、①按照原計劃,塔吊應安排在第91天進場投入使用(或者第90天下班)前進場投入使用。
②因為G工作第121天(45+75+1)開始,E工作在第120天完工即可,而E工作的持續時間為30天,只要能保證E和G連續施工,就能使塔吊不閑置,所以第91天(121-30)安排塔吊入場可使其不閑置。
2、①調整方案可行
②因為:E和G共用一臺塔吊,B工作延誤20天后,先進行G工作,G工作第165天(45+75+45)完工;而G工作的總時差為95天,工期延誤天數=165-75=90天小于總是差95天,所以不會影響總工期,方案可行。
3、①機電工程公司單位技術負責人、總監理工程師
②額定起重量、最大幅度、最大起升高度
4、軸系初找;凝汽器灌水至運行重量后的復找;氣缸扣蓋前的復找;基礎二次灌漿前的復找,基礎二次灌漿后的復找。
