      案例一

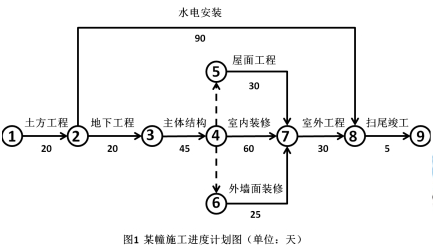

      某新建別墅群項目,總建筑面積45000m2,各幢別墅均為地下1層,地上3層,磚混結構。某施工總承包單位項目部按幢編制了單幢工程施工進度計劃。某幢計劃工期為180d,施工進度計劃見圖1。

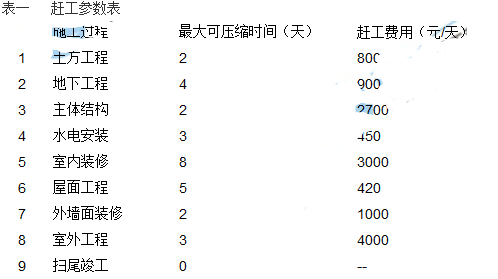

      現場監理工程師在審核該進度計劃后,要求施工單位制定進度計劃和包括材料需求計劃在內的資源需求計劃,以確保該幢工程在計劃日歷天內竣工。該別墅工程開工后第46天進行的進度檢查時發現,土方工程和地基基礎工程基本完成,已開始主體結構工程施工,工期進度滯后5天。項目部依據趕工參數(具體見表一),對相關施工過程進行壓縮,確保工期不變。項目部對地下室M5水泥砂漿防水層施工提出了技術要求;采用普通硅酸鹽水泥、自來水、中砂、防水劑等材料拌和,中砂含泥量不得大于3%;防水層施工前應采用強度等級M5的普通砂漿將基層表面的孔洞、縫隙堵塞抹平;防水層施工要求一遍成型,鋪抹時應壓實、表面應提漿壓光,并及時進行保濕養護7天。

      現場監理工程師在審核該進度計劃后,要求施工單位制定進度計劃和包括材料需求計劃在內的資源需求計劃,以確保該幢工程在計劃日歷天內竣工。該別墅工程開工后第46天進行的進度檢查時發現,土方工程和地基基礎工程基本完成,已開始主體結構工程施工,工期進度滯后5天。項目部依據趕工參數(具體見表一),對相關施工過程進行壓縮,確保工期不變。項目部對地下室M5水泥砂漿防水層施工提出了技術要求;采用普通硅酸鹽水泥、自來水、中砂、防水劑等材料拌和,中砂含泥量不得大于3%;防水層施工前應采用強度等級M5的普通砂漿將基層表面的孔洞、縫隙堵塞抹平;防水層施工要求一遍成型,鋪抹時應壓實、表面應提漿壓光,并及時進行保濕養護7天。


      監理工程師對室內裝飾裝修工程檢查驗收后,要求在裝飾裝修完工后第5天進行TVOC等室內環境污染物濃度檢測。項目部對檢測時間提出異議。

    問題:

      1、項目部除了材料需求計劃外,還應編制哪些資源需求計劃?

      2、按照經濟、合理原則對相關施工過程進行壓縮,請分別寫出最適宜壓縮的施工過程和相應的壓縮天數。

      3、找出項目部對地下室水泥砂漿防水層施工技術要求的不妥之處,并分別說明理由。

      4、監理工程師要求的檢測時間是否正確,并說明理由。針對本工程,室內環境污染物濃度檢測還應包括哪些項目?

      參考答案:

      1、資源需求計劃還應包括勞動力需求計劃、施工機械和設備需求計劃、預制構件和加工品需求計劃(計量、測量和檢驗儀器配置計劃、資金需求計劃)。(估計滿分2分,每項1分)

      2、(1)先壓縮主體結構,壓縮2天(估計2分)

      (2)再壓縮室內裝修,壓縮3天(估計2分)

      3、(估計滿分8分,每項2分)

      (1)不妥之處1:采用自來水拌和

      正確做法:符合標準的自來水或者飲用水

      (2)不妥之處2:中砂含泥量不得大于3%;

      正確做法:中砂含泥量不得大于1%。

      (3)不妥之處3:防水層施工前應采用強度等級M5的普通砂漿將基層表面的孔洞、縫隙堵塞抹平;

      正確做法:應采用強度等級M5的防水砂漿

      (4)不妥之處4:防水層施工要求一遍成型;

      正確做法:防水砂漿宜采用多層抹壓法施工。

      (5)不妥之處5:及時進行保濕養護7天;

      正確做法:養護時間不得少于14d。

      4、(1)監理工程師提出的污染物檢測時間不正確。(估計1分)

      應在工程完工至少7d以后、工程交付使用前進行。(估計1分)

      (2)室內環境污染物濃度檢測還應包括:甲醛、氨、苯、氡(估計4分,每項1分)


      案例二

      背景資料

      某新建住宅工程項目,建筑面積23000m2,地下2層,地上18層,現澆鋼筋混凝土剪力墻結構,項目實行項目總承包管理。

      施工總承包單位項目部技術負責人組織編制了項目質量計劃,由項目經理審核后報監理單位審批,該質量計劃要求建立的施工過程質量管理記錄有:使用機具的檢驗、測量及試驗設備管理記錄,質量檢查和整改、復查記錄,質量管理文件記錄及規定的其他記錄等。監理工程師對此提出了整改要求。

      施工前,項目部根據本工程施工管理和質量控制要求,對分項工程按照工種等條件,檢驗批按照樓層等條件,制定了分項工程和檢驗批劃分方案,報監理單位審核。

      該工程的外墻保溫材料和粘結材料等進場后,項目部會同監理工程師核查了其導熱系數、燃燒性能等質量證明文件;在監理工程師見證下對保溫、粘結和增強材料進行了復驗取樣。

      項目部針對屋面卷材防水層出現的起鼓(直徑>30mm)問題,制定了割補法處理方案。方案規定了修補工序,并要求先鏟除保護層、把鼓泡卷材割除、對基層清理干凈等修補工序依次進行處理整改。

      問題:

      1.項目部制質量計劃的做法是否妥當?質量計劃中管理記錄還應該包含哪些內容?

      2.分別指岀分項工程和檢驗批劃分的條件還有哪些?

      3.外墻保溫、粘結和增強材料復試項目有哪些?

      4.卷材鼓泡采用割補法治理的工序依次還有哪些?

      參考答案:

      1、不妥當(估計2分)(施工總承包單位項目負責人或項目經理組織編制了項目質量計劃,由企業組織管理層審核后報監理單位審批);質量計劃中管理記錄還應該包含:施工日記和專項施工記錄、交底記錄、上崗培訓記錄和崗位資格證明、圖紙、變更設計接收和發放的有關記錄、工程項目質量管理策劃結果中規定的其他記錄(估計滿分3分,每項1分)。

      2、分項工程劃分的條件:按(主要工種)、材料、施工工藝、設備類別等進行劃分(估計3分);檢驗批劃分的條件:按工程量、(樓層)、施工段、變形縫等進行劃分(估計3分)

      3、外墻保溫材料復試項目有:導熱系數、燃燒性能、密度、抗壓強度或壓縮強度(估計2分);粘結材料:粘結強度(估計1分);增強材料復試項目有:增強網的力學性能、抗腐蝕性能(估計2分)。

      4、(估計滿分4分,每項1分)

      (1)先用刀將鼓泡卷材割開,放出鼓泡內氣體,擦干水分,清除舊膠結料;

      (2)再用噴燈烘烤舊卷材槎口,并分層剝開,除去舊膠結材料后;

      (3)隨后依次或者按順序將舊卷材分片重新粘貼好,再新貼新卷材;

      (4)再依次或者按順序將舊卷材分片重新粘貼好,再新貼新卷材;

      (5)周邊壓實刮平;

      (6)重做保護層;成品保護。


      案例三

      背景資料

      某新建倉儲工程,建筑面積8000m2,地下1層,地上1層,釆用鋼筋混凝土筏板基礎,建筑高度12m;地下室為鋼筋混凝土框架結構,地上部分為鋼結構;筏板基礎混凝土等級為C30,內配雙層鋼筋網、主筋為Φ20螺紋鋼,基礎筏板下三七灰土夯實,無混疑土墊層。

      施工單位安全生產管理部門在安全文明施工巡檢時,發現工程告示牌及含施工總平面布置圖的五牌一圖布置在了現場主入口處圍墻外側。要求項目部將五牌一圖布置在主入口內側。

      項目制定的基礎筏板鋼筋施工技術方案中規定:鋼筋保護層厚度控制在40mm;主筋通過直螺紋連接接長,鋼筋交叉點按照相隔交錯扎牢,綁扎點的鋼絲扣綁扎方向要求一致;上、下層鋼筋網之間拉勾要綁扎牢固,以保證上、下層鋼筋網相對位置準確。監理工程師審查后認為有些規定不妥,要求整改。

      屋面梁安裝過程中,發生兩名施工人員高處墜落事故,一人死亡,當地人民致府接到事故報告后,按照事故調查規定組織安全生產監督管理部門、公安機關等相關部門指派的人員和2名希賽網組成事故調查組。調查組檢查了項目部制定的項目施工安全檢查制度,其中規定了項目經理至少每旬組織開展一次定期安全檢查,專職安全管理人員每天進行巡視檢查。調查組認為項目部經常性安全檢查制度規定內容不全,要求完善。

      問題

      1.五牌一圖還應包含哪些內容?

      2.寫出基礎筏板鋼筋技術方案中的不妥之處,并分別說明理由。

      3.判斷此次高處墜落事故等級,事故調查組還應有哪些單位或部門指派人員參加?

      4.項目部經常性安全檢查的方式還應有哪些?

      參考答案:

      1、五牌一圖還應包含:工程概況牌、管理人員名單及監督電話牌、消防保衛牌、安全生產牌、文明施工、環境保護牌;(估計滿分5分,每項1分)

      2、(1)不妥之處1:鋼筋保護層厚度控制在40mm(估計1分);理由:無混疑土墊層,鋼筋保護層厚度至少70mm(估計1分)

      (2)不妥之處2:鋼筋交叉點按照相隔交錯扎牢(估計1分);理由:基礎筏板的鋼筋是重要的受力鋼筋,鋼筋交叉點應每點扎牢(估計1分)。

      (3)不妥之處3:綁扎點的鋼絲扣綁扎方向要求一致(估計1分);理由:綁扎點的鋼絲扣綁扎方向應不同,絲扣呈八字形(估計1分)。

      (4)不妥之處4:上、下層鋼筋網之間拉勾要綁扎牢固(估計1分);理由:不穩固,應采用馬凳筋(估計1分)。

      3、此次高處墜落事故等級:一般事故(估計1分);事故調查組由有關人民政府、(安全生產監督管理部門)、負有安全生產監督管理職責的有關部門、監察機關、(公安機關)、工會、人民檢察院、有關希賽網等人員。(估計3分)

      4、項目部經常性安全檢查的方式還應有:

      (1)現場項目經理、責任工程師及相關專業技術管理人員在檢查生產時的同時進行的安全檢查(估計2分)

      (2)作業班組在班前、班中、班后進行的安全檢查(估計1分)


      案例四

    背景資料

      某建設單位投資興建一辦公樓,投資概算25000.00萬元,建筑面積21000m2;鋼筋混凝土框架-剪力墻結構,地下2層,層高4.5m地上18層。層高3.6m;采取工程總承包交鑰匙方式對外公開招標,招標范圍為工程至交付使用全過程。經公開招投標,A工程總承包單位中標。A單位對工程施工等工程內容進行了招標。

      B施工單位中標了本工程施工標段,中標價為18060萬元。部分費用如下:安全文明施工費340萬元,其中按照施工計劃2014年度安全文明施工費為226萬元;夜間施工增加費22萬元;特殊地區施工增加費36萬元;大型機械進出場及安拆費86萬元;腳手架費220萬元;模板費用105萬元;施工總包管理費54萬元;暫列金額300萬元。

      B施工單位中標后第8天,雙方簽訂了項目工程施工承包合同,規定了雙方的權利、義務和責任。部分條款如下:工程質量為合格;除鋼材及混凝土材料價格浮動超出±10%(含10%)、工程設計變更允許調整以外,其他一律不允許調整;工程預付款比例為10%;合同工期為485日歷天,于2014年2月1日起至2015年5月31日止。

      B施工單位根據工程特點、工作量和施工方法等影響勞動效率因素,計劃主體結構施工工期為120天,預計總用工為5.76萬個工日,每天安排2個班次,每個班次工作時間為7個小時。

      A工程總承包單位審查結算資料時,發現B施工單位提供的部分索賠資料不完整,如:原圖紙設計室外回填土為2:8灰土,實際施工時變更為級配砂石,B施工單位僅僅提供了一份設計變更單,要求B施工單位補充相關資料。

      問題:

      1.除設計階段,施工階段以外,工程總承包項目管理的基本程序還有哪些?

      2.A工程總承包單位與B施工單位簽訂的施工承包合同屬于哪類合同?列式計算措施項目費、預付款各為多少萬元?

      3.與B施工單位簽訂的工程施工承包合同中,A工程總承包單位應承擔哪些主要義務?

      4.計算主體施工階段需要多少名勞動力?編制勞動力需求計劃時,確定勞動效率通常還應考慮哪些因素?

      5.A工程總承包單位的費用變更控制程序有哪些?B施工單位還需補充哪些索賠資料?

      參考答案:

      1、工程總承包項目管理的基本程序還有:勘察、設備采購、試運行(估計3分)

      2、A工程總承包單位與B施工單位簽訂的施工承包合同屬于專業分包合同(估計2分)

      措施項目費=340+22+36+86+220+105=809萬元(估計4分)

      預付款:(18060—300)÷10%=17760÷10%=1776萬元(估計1分)

      3、A工程總承包單位應承擔主要義務:(估計滿分5分,每項1分)

      (1)向分包人提供與分包工程相關的各種證件、批件和各種相關資料

      (2)向分包人提供具備施工條件的施工場地;

      (3)組織分包人參加發包人組織的圖紙會審,向分包人進行設計圖紙交底;

      (4)提供合同專用條款中約定的設備和設施,并承擔因此發生的費用;

      (5)隨時為分包人提供確保分包工程的施工所要求的施工場地和通道等,滿足施工運輸的需要,保證施工期間的暢通;

      (6)負責整個施工場地的管理工作,協調分包人與同一施工場地的其他分包人之間的交叉配合

      (7)支付分包合同款

      4、主體施工階段需要勞動力:57600÷8÷(2÷7÷120)=274.3,取整275名(估計4分)

      確定勞動效率通常還應考慮因素:(估計滿分4分,每項1分)

      環境、氣候、地形、地質、工程特點、實施方案的特點、現場平面布置、勞動組合、施工機具等。

      5、A工程總承包單位的費用變更控制程序有:(估計3分)

      (1)施工單位收到設計變更14天內提出變更費用申請報告

      (2)監理單位收到變更費用申請報告7天內審核完

      (3)建設單位在收到施工單位的設計變更費用申請報告14內進行答復,未答復視為默認

      B施工單位還需補充的索賠資料:(估計滿分4分,每項1分)

      (1)索賠意向書

      (2)業主和工程師簽發的工程變更指令

      (3)經業主或工程師認可的施工單位變更設計的施工方案

      (4)工程變更的計量記錄及業主和工程師的簽字確認

      (5)現場簽證

      (6)工程變更的計價依據

      (7)施工日記及記錄

      (8)工程照片和錄像


      案例五

    背景資料

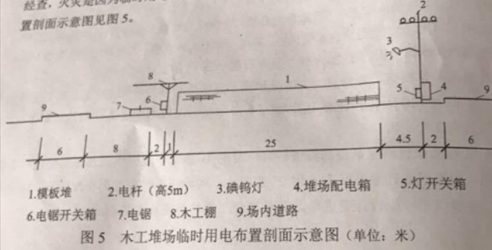

      某新建辦公樓工程,總建筑面積68000m2,地下2層,地上30層,人工挖孔樁基礎,設計樁長18m,基礎埋深8.5m,地下水為-4.5m;裙房6層,檐口高28m;主樓高度128m,鋼筋混凝土框架-核心筒結構。建設單位與施工單位簽訂了施工總承包合同。施工單位制定的主要施工方案有:排樁+內支撐式基坑支護結構;裙房用落地式雙排扣件式鋼管腳手架,主樓布置外附墻式塔吊,核心筒爬模施工,結構施工用膠合板模板。施工中,木工堆場發生火災。緊急情況下值班電工及時斷開了總配電箱開關,經查,火災是因為臨時用電布置和刨花堆放不當引起。部分木工堆場臨時用電現場布置剖面示意圖見圖5。


      施工單位為接駁市政水管,安排人員在夜間挖溝、斷路施工,被主管部門查處,要求停工整改。在地下室結構實體采用回彈法進行強度檢驗中,出現個別部位C35混凝土強度不足,項目部質量經理隨機安排公司實驗室檢測人員采用鉆芯法對該部位實體混凝土進行檢測,并將檢驗報告報監理工程師。監理工程師認為其做法不妥,要求整改。整改后鉆芯檢測的試樣強度分別為28.5MPa、31MPa、32MPa。該建設單位項目負責人組織對工程進行檢查驗收,施工單位分別填寫了《單位工程竣工驗收記錄表》中的“驗收記錄”、“驗收結論”、“綜合驗收結論”?!熬C合驗收結論”為“合格”。參加驗收單位人員分別進行了簽字。政府質量監督部門認為一些做法不妥,要求改正。

      問題:

      1、背景資料中,需要進行希賽網論證的專項施工方案有哪些?排樁支護結構方式還有哪些?

      2、指出圖5中措施做法的不妥之處。正常情況下,現場臨時配電系統停電的順序是什么?

      3、對需要市政停水、封路而影響環境時的正確做法是什么?

      4、說明混凝土結構實體檢驗管理的正確做法。該鉆芯檢驗部位C35混凝土實體檢驗結論是什么?并說明理由。

      5、《單位工程質量竣工驗收表》中“驗收記錄”、“驗收結論”、“綜合驗收結論”應該由哪些單位填寫?“綜合驗收結論”應該包含哪些內容?

      參考答案:

      1、(1)需要進行希賽網論證的專項施工方案有:土方開挖、基坑支護、基坑降水、人工挖孔灌注樁、核心筒爬模(估計滿分3分,每項1分)。

      (2)排樁支護結構方式還有懸臂式(估計1分)支護結構、拉錨式(估計1分)支護結構、錨桿式(估計1分)支護結構。

      2、(估計滿分6分,每項1分)

      (1)不妥之處1:模板一般放入室內或敞棚內;模板露臺堆放時,底部應墊高100mm,頂面遮蓋防水篷布或塑料布

      不妥之處2:電桿高度為5m,電桿距離模板堆垛為4.5m,距離不夠;電桿應當距離模板堆垛不小于7.5m(5×1.5=7.5)

      不妥之處3:倉庫或堆料場嚴禁使用碘鎢燈。

      不妥之處4:電鋸的開關箱距離堆場配電箱距離為30.5m(開關箱和配電箱的間距不得大于30m)

      不妥之處5:木模板堆場(可燃物應與電鋸距離至少10m

      不妥之處6:開關箱安裝在電線桿上

      不妥之處7:電鋸部位敞開,應采用密封式

      不妥之處8:未設置滅火器

      不妥之處9:未設置消防水箱、消防水桶,消防用水等

      (2)現場臨時停電的順序為:先開關箱→再分配電箱→最后總配電箱。(估計2分)

      3、(估計滿分4分,每項1分)

      (1)承包人應提前通知要求發包人辦理相關申請批準手續,并按發包人的要求,提供需要承包人提供的相關文件、資料、證件等。經有關主管部門(市政、交通、環保等)同意后,方可進行斷路施工。

      (2)施工單位做好相關的保護、防護方案和防護措施;

      (3)夜間施工,施工單位還應當申領夜間施工許可證;

      (4)事先公告附近居民(事先告示);

      (5)設有標志。

      4、(1)結構實體檢中混凝土強度結構實體檢驗項目不滿足要求,應委托具有相應資質的(第三方)檢測機構進行檢測,(不能隨機安排公司實驗室檢測人員進行實體混凝土進行檢測)。(估計2分)

      (2)該鉆芯檢驗部位C35混凝土實體檢驗結論是不合格(估計2分)

      理由:鉆芯檢測的三個試樣的抗壓強度的平均值:(28.5+31+32)/3=30.5<35*88%=30.8(估計1分)小于設計要求的混凝土強度等級值88%,為不合格;鉆芯檢測的三個芯樣的抗壓強度的最小值:28.5>35*80%=28(估計1分),不小于設計要求的混凝土強度等級值80%,為合格;

      5、(1)驗收記錄由施工單位(估計1分)填寫,驗收結論由監理單位(估計1分)填寫。綜合驗收結論經參加驗收的各方共同商定,由建設單位(估計1分)填寫。

      (2)綜合驗收結論應當包含施工是否滿足規范或標準的要求和是否準許通過驗收。

      工程質量是否符合設計文件(估計1分)和相關標準或規范(估計1分)的規定及總體質量水平(估計1分)作出評價。
