      案例一

      背景資料

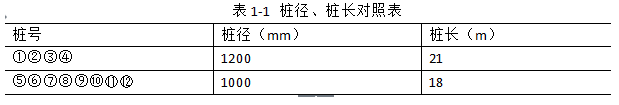

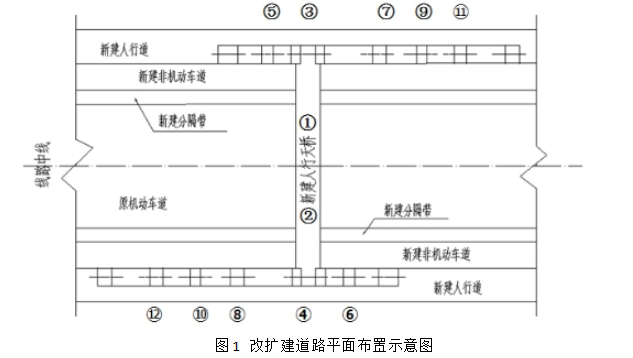

      某施工單位承建城鎮道路改擴建工程,全長2km,工程項目主要包括:(1)原機動車道的舊水泥混凝土路面加鋪瀝青混凝土面層:(2)原機動車道兩側加寬、新建非機動車道和人行道;(3)新建人行天橋一座,人行天橋樁基共設計12根,為人工挖孔灌注樁,改擴建道路平面布置如圖1所示,灌注樁的樁徑,樁長見表1—1

      施工過程中發生如下事件:

      事件一:項目部將原已獲批的施工組織設計中的施工部署:

      非機動車道(雙側)→人行道(雙側)→挖孔樁→原機動車道加鋪,

      改為:挖孔樁→非機動車道(雙側)→人行道(雙側)→原機動車道加鋪。

      事件二:項目部編制了人工挖孔樁專項施工方案,經施工單位總工程師審批后上報總監理工程師申請開工,被總監理工程師退回。

      事件三:專項施工方案中,鋼筋混凝土護壁技術要求有:井圈中心線與設計軸線的偏差不得大于20mm,上下節護壁搭接長度不小于50mm,模板拆除應在混凝土強度大于2.5 MPa后進行。

      事件四:舊水泥混凝土路面加鋪前,項目部進行了外觀調查,并采用探地雷達對道板下狀況進行掃描探測,將舊水泥混凝土道板的現狀分為三種狀態;A為基本完好;B為道板面上存在接縫和裂縫;C為局部道板底脫空,道板局部斷裂或碎裂;

      事件五:項目部按兩個施工隊同時進行人工挖孔樁施工,計劃顯示挖孔樁施工需57天完工,施工進度計劃見表1-2,為加快工程進度,項目經理決定將9、10、11、12號樁安排第三個施工隊進場施工,三隊同時作業。

      問題:

      1、事件一中,項目部改變施工部署需要履行哪些手續?

      2、寫出事件二中專項施工方案被退回的原因。

      3、補充事件三中鋼筋混凝土護壁支護的技術要求。

      4、事件四中,在加鋪瀝青混凝土前,對C狀態的道板應采取哪些處理措施?

      5、事件五中,畫出按三個施工隊同時作業的橫道圖,并計算人工挖孔樁施工需要的作業天數。

      參考答案:

      1、項目部改變獲批施工組織中的施工部署,需要履行施工組織設計變更程序;

      2、(1)原因之一:僅編制專項方案不行,還需組織希賽網論證;從表2可以看出,此工程人工挖孔樁的開挖深度超過16m,故需要編制專項方案,并請希賽網論證;

      (2)原因之二:專項方案的審批程序不對。應該經過施工單位技術負責人、項目總監理工程師、建設單位項目負責人簽字后組織實施

      3、修筑井圈護壁應遵守下列規定:

      (1)護壁的厚度、拉結鋼筋、配筋、混凝土強度均應符合設計要求;

      (2)每節護壁必須振搗密實,應在當日連續施工完畢;

      (9)應根據土層滲水情況使用速凝劑;

      4、首先進行路面評定,路面局部斷裂或碎裂部位,將破壞部位鑿除,換填基底并壓實后,重新澆筑混凝土;對于板底用雷達探脫空區域,然后采用地面鉆孔注漿的方法進行基地處理。

      5、橫道圖如下所示。根據橫道圖可知,人工挖孔樁施工的作業天數為:21+18=39天。

      案例二

      背景資料

      某公司承建一座城市橋梁工程。該橋上部結構為16×20m預應力混凝土空心板,每跨布置空心板30片。

      進場后,項目部編制了實施性總體施工組織設計,內容包括:

      (1)根據現場條件和設計圖紙要求,建設空心板預制場。預制臺座采用槽式長線臺座,橫向連續設置8條預制臺座,每條臺座1次可預制空心板4片,預制臺座構造如圖2-1所示。

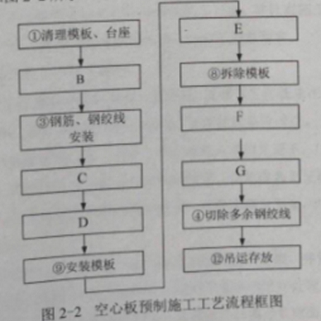

      (2)將空心板的預制工作分解成①清理模板、臺座,②涂刷隔離劑,③鋼筋、鋼絞線安裝,④切除多余鋼絞線,⑤隔離套管封堵,⑨整體放張,⑦整體張拉,⑧拆除模板,⑨安裝模板,⑩澆筑混凝土,①養護,①吊運存放等12道施工工序,并確定了施工工藝流程如圖2-2所示。(注:①~?為各道施工工序代號)

      (3)計劃每條預制臺座的生產(周轉)效率平均為10天,即考慮各條臺座在正常流水作業節拍的情況下,每10天每條預制臺座均可生產4片空心板。

      (4)依據總體進度計劃空心板預制80天后,開始進行吊裝作業,吊裝進度為平均每天吊裝8片空心板。

      問題:

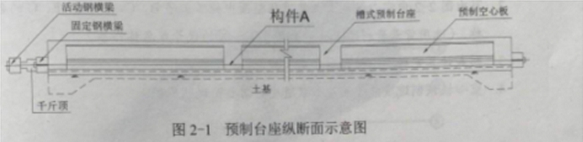

      1.根據圖2-1預制臺座的結構型式,指出該空心板的預應力體系屬于哪種型式?寫出構件A的名稱。

      2.寫出圖2-2中空心板施工工藝流程框圖中施工工序B、C、D、E、F、G的名稱。(選用背景資料給出的施工工序①~?4的代號或名稱作答)

      3.列式計算完成空心板預制所需天數。

      4.空心板預制進度能否滿足吊裝進度的需要?說明原因。

      參考答案:

      1、答:屬于先張法。A是鋼絞線

      2、B-②刷涂隔離劑;C-⑤隔離套管封堵;D-⑦整體張拉;E-⑩澆筑混凝士;F-?養護;G-⑥整體放張。

      3.梁的總片數30*16=480片,“橫向連續設置8條預制臺座,每條臺座1次可預制空心板4片”,所以8個臺座每次可以生產32片梁,“每10天每條預制臺座均可生產4片空心板”,每10天,8個臺座可以每次生產32片梁,所以480*10/32=150天。

      4.不能。吊裝進度為平均每天吊裝8片空心板,需要480/8=60天,依據總體進度計劃空心板80天后開始吊裝,則吊裝在140天就可以完成,而生產預制梁則需要150天,所以不能滿足。
