案例一
背景資料

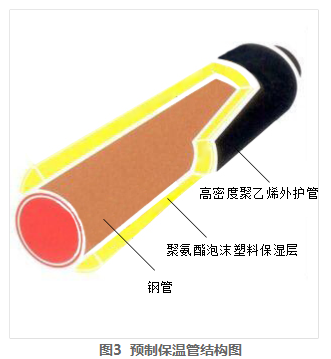

某公司承接一項供熱管線工程,全長1800m,直徑DN400mm,采用高密度聚乙烯外護管聚氨酯泡沫塑料預制保溫管,其結構如圖3所示;其中340m管段依次下穿城市主干路、機械加工廠,穿越段地層主要為粉土和粉質黏土,有地下水,設計采用淺埋暗挖法施工隧道(套管)內敷設,其余管段采用開槽法直埋敷設。
項目部進場調研后,建議將淺埋暗挖隧道法變更為水平定向鉆(拉管)法施工,獲得建設單位的批準,并辦理了相關手續。

施工前,施工單位編制了水平定向鉆專項施工方案,并針對施工中可能出現的地面開裂、冒漿、卡鉆、管線回拖受阻等風險,制定了應急預案。
工程實施過程中發生了如下事件:
事件一:當?shù)毓こ藤|(zhì)量監督機構例行檢查時,發現該工程既未在規定時限內開工,也未辦理延期手續,違反了相關法規的規定,要求建設單位改正。
事件二:預制保溫管出廠前,在施工單位質檢人員的見證下,廠家從待出廠的管上取樣,并送至廠試驗室進行保溫層性能指標檢測,以此作為見證取樣試驗。監理工程師發現后,認定其見證取樣和送檢程序錯誤,且檢測項目不全,與相關標準的要求不符,及時予以制止。
事件三:鉆進期間,機械加工廠車間地面出現隆起、開裂,并冒出黃色泥漿,導致工廠停產。項目部立即組織人員按應急預案對冒漿事故進行處理,包括停止注漿;在冒漿點周圍圍擋,控制泥漿外溢面積等,直至最終回填夯實地面開裂區。
事件四:由于和機械加工廠就賠償一事未能達成一致,穿越工程停工兩天,施工單位在規定的時限內通過監理單位向建設單位申請工期順延。
問題:
1.與水平定向鉆法施工相比,原淺埋暗挖隧道法施工有哪些劣勢?
2.根據相關規定,施工單位應當自建設單位領取施工許可證之日起多長時間內開工(以月數表示)?延期以幾次為限?
3.給出事件二中見證取樣和送檢的正確做法,并根據《城鎮供熱管網工程施工及驗收規范》CJ28-2014規定,補充預制保溫管檢測項目。
4.事件三中冒漿事故的應急處理還應采取哪些必要措施?
5.事件四中,施工單位申請工期順延是否符合規定?說明理由。
參考答案:
1.原淺埋暗挖法適用于直徑為1000mm以上的較長距離的管道;而定向鉆適用于直徑為300-1000mm的較短管道,本案例題中,直徑為400mm,距離為340m較短,很顯然用淺埋暗挖法不經濟;因?yàn)樵摴艿酪来蜗麓┏鞘兄鞲陕贰C(jī)械加工廠,穿越段地層主要為粉土和粉質粘土,有地下水,采用淺埋暗挖法首先需要降水,同時還需用超前支護結構限制地層變形,并且對主干路,機械加工工廠進行監測和保護,施工速度慢,成本高,施工風險大。
2.3個月,延期2次。(考查項目管理和法規內容)
注解:
《建筑法》規定,建設單位應當自領取施工許可證之日起3個月內開工。因故不能按期開工的,應當向發證機關申請延期;延期以兩次為限,每次不超過3個月。
3.解析:見證取樣和送檢制度是指在建設監理單位或建設單位見證下,對進入施工現場的有關建筑材料,由施工單位專職材料試驗人員在現場取樣或制作試件后,送至符合資質資格管理要求的試驗室進行試驗的一個程序。
見證取樣的程序:(1)授權:建設單位或工程監理單位應向施工單位、工程質量監督站和工程檢測單位遞交“見證單位和見證人員授權書”。授權書應寫明本工程見證人單位及見證人姓名、證號,見證人不得少于2人
(2)取樣:施工單位取樣人員在現場抽取和制作試樣時,見證人必須在旁見證,且應對試樣進行監護,并和委托送檢的送檢人員一起釆取有效的封樣措施或?qū)⒃嚇铀椭翙z測單位。
(3)送檢:檢測單位在接受委托檢驗任務時,須有送檢單位填寫委托單,見證人應出示《見證人員證書》,并在檢驗委托單上簽名。檢測單位均須實施密碼管理制度。
(4)試驗報告:檢測單位應在檢驗報告上加蓋有“見證取樣送檢”印章。發生試樣不合格情況,應在24小時內上報質監站,并建立不合格項目臺賬。
補充預制保溫管檢測項目:強度、密度、導熱系數、耐熱性、含水率等性能指標和品種、規格,對直埋保溫管還應核查聚乙烯護外管的力學性能。
4.首先暫停施工,查找原因;其次,對廠房進行監測,有必要時還需要對其進行加固和保護;對開裂、隆起地面做處理;對溢出泥漿采取環保措施,例如用專用泥漿罐車外運。
5.不符合規定。由于施工方自身原因引起的,則不能索賠。
案例二
背景資料
某城市水廠改擴建工程,內容包括多個現有設施改造和新建系列構筑物。新建的座半地下式混凝沉淀池,池壁高度為5.5m,設計水深4.8m,容積為中型水池:鋼筋混凝土薄壁結構,混凝土設計強度C35、防滲等級P8。池體地下部分處于硬塑狀粉質黏土層和夾砂黏土層,有少量淺層滯水,無需考慮降水施工。
鑒于工程項目結構復雜,不確定因素多。項目部進場后,項目經理主持了設計交底;在現場調研和審圖基礎上,向設計單位提出多項設計變更申請。

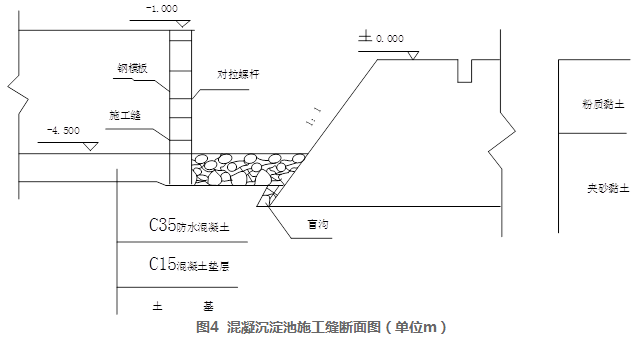

項目部編制的混凝沉淀池專項施工方案內容包括:明挖基坑采用無支護的放坡開挖形式;池底板設置后澆帶分次施工:池壁豎向分兩次施工,施工縫設置鋼板止水帶,模板采用特制鋼模板,防水對拉螺栓固定。沉淀池施工橫斷面布置如圖4所示。依據進度計劃安排,施工進入雨期。

混凝沉淀池專項施工方案經修改和補充后獲準實施。
池壁混凝士首次澆筑時發生跑模事故,經檢查確定為對拉螺栓滑扣所致。
池壁混凝土澆筑完成后掛編織物灑水養護,監理工程師巡視發現編織物呈干燥狀態,發出整改通知。
依據廠方意見,所有改造和新建的給水構筑物進行單體滿水試驗。
問題:
1.項目經理主持設計交底的做法有無不妥之處?如不妥,寫出正確做法。
2.項目部中請?jiān)O(shè)計變更的程序是否正確?如不正確,給出正確做法。
3.找出圖4中存在的應修改和補充之處。
4.試分析池壁混凝土澆筑跑模事故的可能原因。
5.監理工程師為何要求整改混凝土養護工作?簡述養護的技術要求。
6.寫出滿水試驗時混凝沉淀池的注水次數和高度。
參考答案:
1.不妥之處在于,設計交底應由建設單位組織并主持進行,設計、監理、施工單位均應參加,而并不是施工單位組織主持。
2.變更流程不妥,施工單位和設計單位無合同關系,施工單位無權直接要求設計單位進行變更。
正確做法應為:由施工單位向監理單位提出變更申請,經監理單位審核通過后提交建設單位,通過建設單位聯系設計單位進行設計變更,當設計單位變更后出具變更圖及相應變更后的工程量清單,由監理單位出具變更令,施工大衛按照變更令進行施工。
3、需要修改(1)邊坡是成層土,不同土質處應該采用分級過渡平臺或者設置為折線形邊坡(上陡下緩)(2)內外模板采用對拉螺栓固定時,應該在對拉螺栓的中間設置防滲止水片;(3)施工縫處應該設置鋼板止水帶;(4)底板施工時,墊層之后缺少防水層施工
4、模板及支撐的剛度不夠,未進行質檢就投入使用的;澆筑混凝土量過大或者是速度過快;未分層施工,未對稱施工造成偏壓;專項方案未經審批及交底,同時沒有人監督管理。
5、采用延長拆模時間和外保溫等措施,使內外溫差在一定范圍之內。通過減少混凝土結構內外溫差,減少溫度裂縫;對于地下部分結構,拆除后及時回填土控制早期、中期開裂;注意養護期間灑水,保持濕潤。
6、主要注水三次,以設計水深4.8m為依據進行注水,每次注水高度為4.8÷3=1.6m
第一次注水位置:距池底深1.6m標高:-4.5m+1.6m=-2.9m;
第二次注水位置:距池底深3.2m標高:-2.98m+1.6m=-1.3m;
第三次注水位置:距池底深4.8m標高:-1.3m+1.6m=-0.3m。
案例三
背景資料

某公司承建城區防洪排澇應急管道工程,受環境條件限制,其中一段管道位于城市主干路機動車道下,垂直穿越現狀人行天橋,采用淺埋暗挖隧道形式;隧道開挖斷面3.9m×3.35m,橫斷面布置如圖5所示。施工過程中,在沿線3座檢查井位置施作工作豎井,井室平面尺寸長6.0m,寬5.0m。井室、隧道均為復合式襯砌結構,初期支護為鋼格柵+鋼筋網+噴射混凝土,二襯為模筑混凝土結構,襯層間設塑料板防水層。隧道穿越土層主要為砂層、粉質黏土層,無地下水。設計要求施工中對機動車道和人行天橋進行重點監測,并提出了變形控制值。
施工前,項目部編制了淺埋暗隧道下穿道路專項施工方案,擬在工作堅井位置占用部分機動車道搭建臨時設施,進行工作豎井施工和出土,施工安排3個堅井同時施作,隧道相向開開挖以滿足工期要求,施工區域,項目部釆取了以下環保措施:
對現場臨時路面進行硬化散裝材料進行覆蓋。
臨時推土采用密目網進行覆蓋
夜間施工部進行露夭悍接作業,控制好照明裝置燈光亮度。

問題:
1.根據圖5分析隧道施工對周邊環境可能產生的安全風險。
2.工作豎井施工前項目部應向哪些部門]申報、辦理哪些報批手續。
3.給出下穿施工的重點監測項目,簡述監測方式。
4.簡述隧道相冋開挖貫通施工的控制措施。
5.結合背景資料,補充項目部應釆取的環保措施。
6.二襯鋼筋安裝時,應對防水層來取哪些防護措施。
參考答案:
1、城市主干道產生沉降破壞,導致交通安全受威脅;樁基受到水平剪力過大,而導致承載力降低;人行天橋變形行人安全受威脅。
2、(1)工作豎井施工前,項目部應向交通管理和道路管理部門申報交通導行方案。
(2)需要臨時占用城市道路的,須經市政工程行政主管部門和公安交通管理部門批準。
(3)因工程建設需要挖掘城市道路的,應當持城市規劃部門批準簽發的文件和有關設計文件,到市政工程行政主管部門和公安交通管理部門力理審批手續。
(4)向市政交通行政主管部門申請?jiān)吝\(yùn)輸手續。
(5)因特殊需要必須連續作業的,必須有縣級以上人民政府或者其有關主管部門的證明,且公告附近居民。
(6)因建設或者其他特殊需要臨時占用城市綠化用地,須經城市人民政府城市綠化行政主管部門同意,并按照有關規定辦理臨時用地手續。
3.隧道內重點監測洞內觀察、周邊位移、拱頂下沉及地面隆起,采用全站儀斷面法監測;
道路重點監測地面變形及路面開采用人工巡查(水準儀監測標高)配合監控系統(監測路面開裂)的方式;
人行天橋重點監測結構物沉降變形,通過儀器進行變形監測;
堅井重點監測圍護墻頂水平位移及周邊地表沉降,采用儀器進行水平位移檢測。
4.同一隧道內相對開挖的兩個開挖面距離為2倍洞跨且不小于10m時,一端應停止掘進,并保持開挖面穩定。
5.(1)大氣污染防治:土方應采取覆蓋、固化、綠化、灑水降塵措施;施工現場出入口設置灑水清洗裝置,對過往車輛進行灑水、清洗;對施工場地的臨時道路進行硬化處理,灑水降塵;土方、廢棄物及時安排密閉專車清運,車輛按規定路線行駛,坡度、轉彎應緩慢;安排專人對道路進行清掃;
(2)噪聲污染防治:對施工現場噪聲進行檢測,強噪聲實施遠離居民,車輛禁止嗚笛,工具、材等輕拿輕放,夜間施工力理至有關部門提前辦理手續;
(3)光污染防治:按設計和規范設置照明裝置,照明光源朝向場內,電焊作業等強光作業搭設罩棚。
6.(1)鋼筋綁扎時鋼筋頭加裝保護套,安裝時注意角度不要對向防水層,防止刺破、磨損防水層,如果損壞及時修復;
(2)焊接鋼筋時在焊接作業與防水層之間增掛防護板,防止電火花飛濺。
