1.基層是路面結構中的承重層,主要承受車輛荷載的(),并把面層下傳的應力擴散到路基。
A.豎向力
B.沖擊力
C.水平力
D.剪切力
【答案】A
2.土的強度性質通常是指土體的()。
A.壓實度
B.天然密度
C.抗剪強度
D.抗壓強度
【答案】C
3.當水泥土強度沒有充分形成時,表面遇水會軟化導致瀝青面層()。
A.橫向裂縫
B.縱向裂縫
C.龜裂破壞
D.泛油破壞
【答案】C
4.橋梁活動支座安裝時,應在聚四氟乙烯板頂面凹槽內滿注()。
A,丙酮
B.硅脂
C.清機油
D脫模劑
【答案】B
5.鋼筋工程施工中,當鋼筋受力不明確時應按()處理。
A.受拉
B.受壓
C.受剪
D.受扭
【答案】A
6.兩條單線區間地鐵隧道之間應設置橫向聯絡通道,其作用不包括()。
A.隧道排水
B.隧道防火消防
C.安全硫散乘客
D.機車轉向調頭
【答案】D
7.下列場站構筑物組成中,屬于污水構筑物的是()。
A.吸水井
B.污泥脫水機房
C.管廊橋架
D.進水泵房
【答案】D
8.當水質條件為水庫水,懸浮物含量小于100mg/L時應采用的水處理工藝是()。
A.原水→篩網隔濾或消毒
B.原水→接觸過濾→消毒
C.原水→混凝、沉淀或澄清→過濾→消毒?
D.原水→調蓄預沉→混凝、沉淀戓澄清→過滅→消毒
【答案】B
2018年真題>2018年一級建造師真題及答案
2018年成績>2018年一級建造師成績查詢時間
合格標準>2018年一級建造師合格標準
{#page#}
案例(三)
背景資料
A公司承接一城市天然氣管道工程,全長5.0km,設計壓力0.4MPa,鋼管直徑DN300mm,
均采用成品防腐管。設計采用直埋和定向鉆穿越兩種施工方法,其中,穿越現狀道路路口段采用敷定向鉆方式設,鋼管在地面連接完成,經無損探傷等檢驗合格后回拖就位,施工工藝流程如圖3所示,穿越段土質主要為填土、砂層和粉質黏土。
直埋段成品防腐鋼管到場后,廠家提供了管道的質量證明文件,項目部質檢員對防腐層厚度和粘結力做了復試,經檢驗合格后,開始下溝安裝。
定向鉆施工前,項目部技術人員進入現場路斯,利用現狀檢查井核實地下管的位置和深度,對現狀道路開裂、沉陷情況進行統計。項目部根據調在情況編制定向鉆專項施工方案。
定向鉆鉆進施工中,直管鉆進段遇到砂層,項目部根據現場情況采取控制鉆進速度、泥漿流量和壓力等措施,防止出現坍孔,鉆進困難等問題。

問題

1.寫由圖3中工月A,B的名稱。
2.本工程燃?xì)夤艿缹儆谀姆N壓力等級?根據《城鎮燃?xì)廨斉涔こ淌┕ぜ膀?yàn)收規范》CJJ-33-2005規定,指出定向鉆穿越段鋼管焊接應采用的無摜探傷方法和抽檢款量。
3.直埋段管道下溝前,質檢員還應補充檢測哪些項目?并說明檢測方法。
4.為保證施工和周邊環境安全,編制定向鉆專項方家前還需做好那些調查工作。
5.指出期坍孔時周邊環境可能造成哪些影響?項目部還應采取哪些坍孔技術措施?
2018年真題>2018年一級建造師真題及答案
2018年成績>2018年一級建造師成績查詢時間
合格標準>2018年一級建造師合格標準
{#page#}
(四)
背景資料
某市區城市主干道改擴建工程,標段總長1.72km,周邊有多處一直建筑,臨時用地極少,環境保護要求高;現狀道路交通量大,施工時現狀交通不斷行。本標段是在原城市主干路主路范圍進行高架橋段-地面段-入地段改擴建,包括高架橋段、地面段、U型槽段和地下隧道段。各工種施工作業區設在圍擋內,臨時用電變壓器可安放于圖4-1中A、B位置,電纜敷設方式待定。
高架橋段在洪江路交叉口處采用鋼-混疊合梁型式跨越,跨徑組合為37m+45m+37m。地下隧道段為單箱雙室閉合框架結構。采用命挖方法施工。本標段地下水位較高,屬富水地層;有多條現狀管線穿越地下隧道段,需進行拆改挪移。
圍護結構采用U型槽敞開段圍護結構為直徑Φ1.0m的鉆孔灌注樁,外側樁間采用高壓旋噴樁止水帷幕,內側掛網噴漿。地下隧道段圍護結構為地下連續墻及鋼筋混凝土支撐。
降水措施采用止水帷幕外側設置觀察井、回灌井,坑內設置管井降水,配輕型井點輔助降水。

問題:

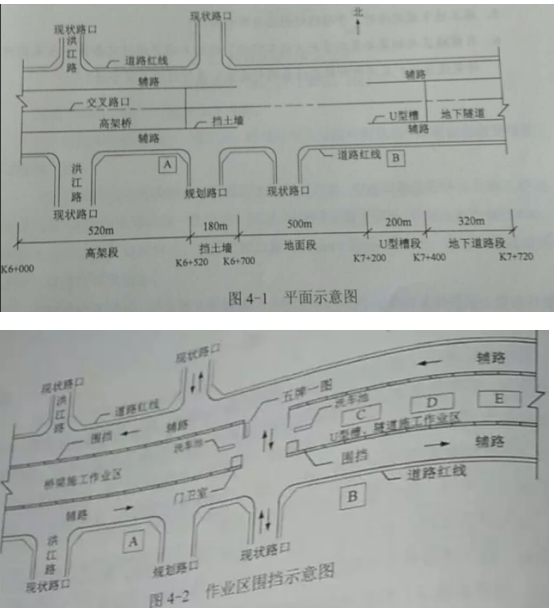

1.圖4-1中,在A、B兩處如何設置交壓器?電纜如何教設?說明理由。
2.根據圖4-2,地下連續施工時,C、D、E位置設置何種設施較為合理?
3.觀察井、回灌井、管井的作用分別是什么?
4.本工程磁道基坑的施工難點是什么?
5.施工地下連續墻時。導墻的作用主要有哪四項?
6.目前城區內鋼梁安裝的常用方法有哪些?針對本項目的特定條件,應采用何種架設方法?采用何種配套設備進行安裝?在何時段安裝合適?
