案例(三)背景材料:
A公司承接一城市天然氣管道工程,全長5.0km,設計壓力0.4MPa,鋼管直徑DN300mm,均采用成品防腐管。設計采用直埋和定向鉆穿越兩種施工方法,其中,穿越現狀道路路口段采用敷定向鉆方式設,鋼管在地面連接完成,經無損探傷等檢驗合格后回拖就位,施工工藝流程如圖3所示,穿越段土質主要為填土、砂層和粉質黏土。
直埋段成品防腐鋼管到場后,廠家提供了管道的質量證明文件,項目部質檢員對防腐層厚度和粘結力做了復試,經檢驗合格后,開始下溝安裝。
定向鉆施工前,項目部技術人員進入現場勘察,利用現狀檢查井核實地下管的位置和深度,對現狀道路開裂、沉陷情況進行統計。項目部根據調在情況編制定向鉆專項施工方案。
定向鉆鉆進施工中,直管鉆進段遇到砂層,項目部根據現場情況采取控制鉆進速度、泥漿流量和壓力等措施,防止出現坍孔,鉆進困難等問題。
設計采用直埋和定向鉆穿越兩種施工方法,其中,穿越現狀道路路口段采用敷定向鉆方式設,鋼管在地面連接完成,經無損探傷等檢驗合格后回拖就位,施工工藝流程如圖3所示,穿越段土質主要為填土、砂層和粉質黏土。

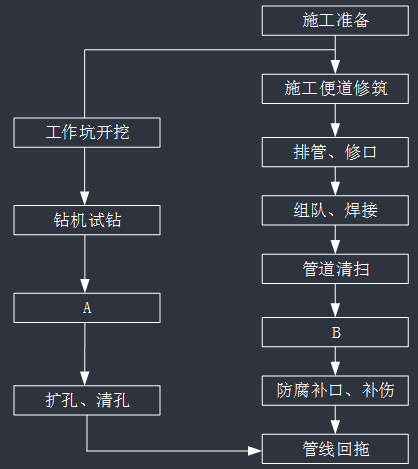

1.寫由圖3中項目A,B的名稱。
希賽網解答:A是導向孔鉆進;B是壓力試驗
( 《城鎮燃氣輸配工程施工及驗收規范》CJJ-33-2005吹掃、壓力試驗完成后,應補刷底漆并完成管道設備的防腐。)
設計壓力0.4MPa,鋼管直徑DN300mm,均采用成品防腐管。
設計采用直埋和定向鉆穿越兩種施工方法,其中,穿越現狀道路路口段采用敷定向鉆方式設,鋼管在地面連接完成,經無損探傷等檢驗合格后回拖就位,施工工藝流程如圖3所示,穿越段土質主要為填土、砂層和粉質黏土。
2.本工程燃氣管道屬于哪種壓力等級?根據《城鎮燃氣輸配工程施工及驗收規范》CJJ-33-2005規定,指出定向鉆穿越段鋼管焊接應采用的無損探傷方法和抽檢數量。
希賽網解答:管道設計壓力0.4MPa,屬于中壓A級別。
定向鉆穿越段鋼管焊接可采用進行100%的射線照相檢查。
直埋段成品防腐鋼管到場后,廠家提供了管道的質量證明文件,項目部質檢員對防腐層厚度和粘結力做了復試,經檢驗合格后,開始下溝安裝。
3.直埋段管道下溝前,質檢員還應補充檢測哪些項目?并說明檢測方法。
希賽網解答:質檢員還應補充的檢測項目和對應方法如下:
(1)外觀檢查,如表面裂紋、凹陷、孔洞,使用目測法;
(2)管道尺寸,如橢圓度、壁厚、長度等,使用實測法,如游標卡尺,卷尺等;
(3)防腐性能,使用電火花檢測儀等;
定向鉆施工前,項目部技術人員進入現場勘察,利用現狀檢查井核實地下管的位置和深度,對現狀道路開裂、沉陷情況進行統計。項目部根據調在情況編制定向鉆專項施工方案。
4.為保證施工和周邊環境安全,編制定向鉆專項方家前還需做好那些調查工作。
希賽網解答:還應做好如下內容的調查:
(1)地下水位及分布情況
(2)地層土質類別、厚度及分布情況
(3)周邊建構筑物的情況
(4)交通量及高峰期時段
定向鉆鉆進施工中,直管鉆進段遇到砂層,項目部根據現場情況采取控制鉆進速度、泥漿流量和壓力等措施,防止出現坍孔,鉆進困難等問題。
5.指出期坍孔時周邊環境可能造成哪些影響?項目部還應采取哪些坍孔技術措施?
希賽網解答:塌孔可能會造成地面塌陷,道路破壞,引起道路斷行,交通堵塞。
還可以采取的塌孔控制技術措施有:
(1)嚴格控制鉆頭正確姿態,發生偏差應及時糾正,且采用小角度逐步糾偏;嚴格控制回拉力;擴孔鉆速;
(2)在完成擴孔后及時回拖
(3)嚴格控制泥漿(液)的材料、配合比和技術性能等。
