2018年一建項目管理真題及答案解析(91-100題)

項目管理 責任編輯:劉雄才 2018-09-21

摘要:2018年一建項目管理考試已結束,希賽網一級建造師頻道特為大家分享2018年一建項目管理真題及答案解析(91-100題)。

2018年一建項目管理考試已結束,希賽網一級建造師頻道特為大家分享2018年一建項目管理真題及答案解析(91-100題)。

直播視頻回放>>2018年一建項目管理真題答案解析

點此進入>>2018年一級建造師項目管理真題及答案PDF下載

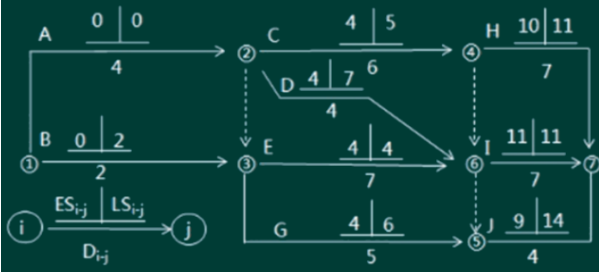

91.某工程雙代號網絡計劃如下圖,已標出各項工作的最早開始時間(ESi-j)、最遲開始時間(LSi-j)和持續時間(Di-j).該網絡計劃表明( )


A.工作 C 和工作 E 均為關鍵工作

B.工作 B 的總時差和自由時差相等

C.工作 D 的總時差和自由時差相等

D.工作 G 的總時差、自由時差分別為 2 天和 0 天

E.工作 J 的總時差和自由時差相等

答案:BCDE

希賽網解析:通過計算得出所有工作總時差,能夠判斷關鍵線路是 A-E-I,關鍵節點是①、②、③、⑥、⑦。根據本工作總時差=本工作自由時差+min{緊后工作最小總時差},可以推導出,如果某項工作的尾節點是關鍵節點,則此工作總時差和自由時差相等。BCE 正確所以工作 B、D、H 的箭尾節點都是關鍵節點,他們的總時差等于自由時差。D 正確,G 工作總時差=6-4=2 天,自由時差=9-(4+5)=0 天。A 錯誤,C 總時差為 1,不是關鍵工作;

92.采用固定總價合同時,承包商承擔的價格風險有( )

A.漏報項目

B.工程范圍不確定

C.報價計算錯誤

D.物價和人工費上漲

E.工程量計算錯誤

答案:ACD

希賽網解析:承包商的風險主要有兩個方面:一是價格風險,二是工作量風險。價格風險有報價計算錯誤、漏報項目、物價和人工費上漲等;工作量風險有工程量計算錯誤、工程范圍不確定、工程變更或者由于設計深度不夠所造成的誤差等。

93.根據《建筑工程施工合同(示范文本)》通用條款,除專用條款另有約定外,發包人的責任與義務有( )。

A.按照承包人實際需要的數量免費提供圖紙

B.對施工現場發掘的文物古跡采取妥善保護措施

C.負責完善無法滿足施工需求的場外交通設施

D.最遲于開工日期 7 天前向承包人移交施工現場

E.無條件向承包人提供銀行保函形式的支付擔保

答案:BCD

希賽網解析:A 錯誤,發包人應按照專用合同條款約定的期限、數量和內容向承包人免費提供圖紙;E 錯誤,支付擔保可以采用銀行保函或擔保公司擔保等形式,具體由合同當事人在專用合同條款中約定。

94.施工現場質量管理中,直方圖法的主要用途有

A.分析生產過程質量是否處于穩定狀態

B.分析生產過程質量是否處于正常狀態

C.分析質量水平是否保持在公差允許的范圍內

D.找出質量問題的主要影響因素

E.整理統計數據,了解其分布特征

答案:ABCE

希賽網解析:D 錯誤,找出質量問題的主要影響因素是排列圖法的內容,不是直方圖法。直方圖法的主要用途有整理統計數據,了解統計數據的分布特征,即數據分布的集中或離散狀況,從中掌握質量能力狀態。觀察分析生產過程質量是否處于正常、穩定和受控狀態

以及質量水平是否保持在公差允許的范圍內。教材 P199

95.項目總進度目標認證時應調研和收集的資料包括( ) 。

A.項目決策階段有關項目進度目標確定的情況和資料

B.與進度有關的該項目組織、管理、經濟和技術資料

C.類似項目的進度資料

D.該項目施工總承包單位的信用等級

E.該項目的總體部署

答案:ABCE

96.關于安全技術交底內容及要求的說法,正確的有

A.內容中必須包括事故發生后的避難和急救措施

B.項目部必須實行逐級交底制度,縱向延伸到班組全體人員

C.內容中必須包括針對危險點的預防措施

D.定期向交叉作業的施工班組進行口頭交底

E.涉及“四新”項目的單項技術設計必須經過兩階段技術交底

答案:ABCE

希賽網解析:教材 P229,D 錯誤,應該是書面交底而非“口頭”。

97.建設單位應組織設計單位進行設計交底,使施工單位()。

A.充分理解設計意圖

B.解決各專業設計之間可能存在的矛盾

C.了解設計內容和技術要求

D.清除施工圖差錯

E.明確質量控制的重點與難點

答案:ACE

希賽網解析:建設單位和監理單位應組織設計單位向所有的施工實施單位進行詳細的設計交底,使實施單位充分理解設計意圖,了解設計內容和技術要求,明確質量控制的重點和難點;同時認真地進行圖紙會審,深入發現和解決各專業設計之間可能存在的矛盾,消除施工圖的差錯。

98.關于建筑市場誠信行為記錄的說法,正確的有( ) 。

A.不良行為記錄信息的公布期限最短為 1 年

B.由地方建設行政主管部門統一公布

C.良好行為記錄信息的公布期限一般為 3 年

D.不良行為記錄信息公布時間是行政處罰決定做出后 7 日內

E.不良行為記錄信息公布期限可以根據整改審查結果延長

答案:CDE

希賽網解析: A 錯誤,不良行為記錄信息的公布期限一般為 6 個月至 3 年;B 錯誤,誠信行為記錄由各省、自治區、直轄市建設行政主管部門在當?shù)亟ㄖ袌稣\信信息平臺上統一公布。。屬于《全國建筑市場各方主體不良行為記錄認定標準》范圍的不良行為記錄除在當?shù)匕l(fā)布外,還將由住房和城鄉建設部統一在全國公布。E 存疑,對于拒不整改或整改不力的單位,信息發布部門可延長其不良行為記錄信息公布期限。

99.下列成本計劃指標中,屬于數量指標的有( )。

A.設計預算成本計劃降低率

B.工程項目計劃總成本指標

C.責任目標成本計劃降低率

D.按主要生產要素劃分的計劃成本指標

E.各單位工程計劃成本指標

答案:BDE

希賽網解析:指標分為數量指標、質量指標和效益指標。數量指標是做加法得到,如 BDE;質量指標是做除法得到,是“率”;效益指標是減法得到,是“額”。

100.網絡進度計劃的工期調整可通過( )來實現。

A.調整關鍵工作持續時間

B.縮短非關鍵工作的持續時間

C.增加非關鍵工作的時差

D.增減工作項目

E.調整工作間的邏輯關系

答案:ADE

希賽網解析:網絡計劃調整的方法包括調整關鍵線路的方法、 非關鍵工作時差的調整方法、增、減工作項目時的調整方法、調整邏輯關系、調整工作的持續時間、調整資源的投入。其中 B“縮短”和 C“增加”都是單向調整。

2018年真題>2018年一級建造師真題及答案

2018年成績>2018年一級建造師成績查詢時間

合格標準>2018年一級建造師合格標準

更多資料
更多課程
更多真題
溫馨提示:因考試政策、內容不斷變化與調整,本網站提供的以上信息僅供參考,如有異議,請考生以權威部門公布的內容為準!
