摘要:2018年一級建造師建筑實務真題及答案解析(案例題二)搜集整理如下:
2018年一級建造師建筑實務真題及答案解析(案例題二)搜集整理如下:
(二)背景資料
某高校圖書館工程地下二層地上五層,建筑面積約35000㎡現澆鋼筋混凝土框架結構部分屋面為正向抽空四角錐網架結構施工單位與建設單位簽訂了施工總承包合同合同工期為21個月。

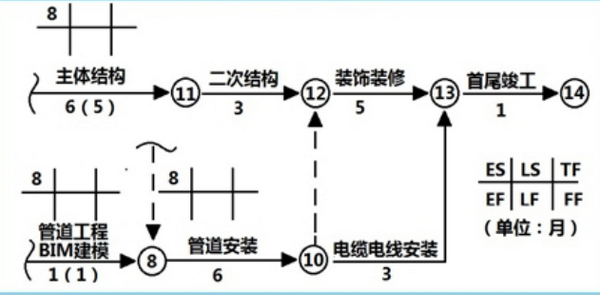

在工程開工前施工單位按照收集依據、劃分施工過程(段)計算勞動量、優化并繪制正式進度計劃圖等步驟編制了施工進度計劃,并通過了總監理工程師的審查與確認,項目部在開工后進行了進度檢查發現施工進度拖延,其部分檢查,結果如圖2所示。

項目部為優化工期,通過改進裝飾裝修施工工藝,使其作業時間縮短為4個月,據此進度計劃通過了總監理工程師的確認。
項目部計劃采用高空散裝法施工屋面網架,監理工程師審查時認為高空散裝法施工高空作業多、安全隱患大建議修改為采用分條安裝法施工。
管道安裝按照計劃進度完成后,因甲供電纜電線未按計劃進場,導致電纜電線安裝工程最早開始時間推遲了1個月,施工單位按規定提出索賠工期1個月。
問題:
1.單位工程進度計劃編制步驟還應包括哪些內容?
2.圖2中工程總工期是多少?管道安裝的總時差和自由時差分別是多少?除工期優化外度網絡計劃的優化目標還有哪些?
3.監理工程師的建議是否合理?網架安裝方法還有哪些?網架高空散裝法施工的特點還有哪些?
4.施工單位提出的工期索賠是否成立?并說明理由。
希賽網答案:
1.1)確定施工順序;
2)計算工程量;
3)計算勞動量或機械臺班需用量;
4)確定持續時間;
5)繪制可行的施工進度計劃圖。
2.1)總工期是22個月(若考慮改進裝飾裝修施工工藝,使其作業時間縮短為4個月,總工期是21個月)
2)管道安裝的總時差和自由時差分別是1個月、0月
(兩種情況下均一樣)
3)進度網絡計劃的優化目標還有:費用優化、資源優化
3.(1)監理工程師建議是合理的;理由:分條安裝法施工適用于分割后剛度和受力狀況改變較小的網架,如正向抽空四角錐網架等。
(2)網架安裝方法還有:滑移法、整體吊裝法、整體提升法、整體頂升法。
(3)網架高空散裝法施工的特點還有:
腳手架用量大、工期較長、需占建筑物場內用地、技術上有一定難度、適用于螺栓連接、銷軸連接等非焊接連接機構。
4、不成立;
理由:甲供電纜電線未按計劃進場,是建設單位(或甲方)責任(估計1分),但電纜電線安裝工程有3個月(若考慮改進裝飾裝修施工工藝,總時差2個月)的總時差(估計1分),最早開始時間推遲了1個月,小于總時差,不影響總工期。
2018年真題>2018年一級建造師真題及答案
2018年成績>2018年一級建造師成績查詢時間
合格標準>2018年一級建造師合格標準
一級建造師備考資料免費領取
去領取
專注在線職業教育25年
