2017上半年系統集成項目管理工程師下午真題第二部分:

>>>點擊進入系統集成項目管理工程師歷年真題下載

試題二(22分)

閱讀下說明,回答問題1至問題1,將解答填入答題紙的對應欄內。

[說明]

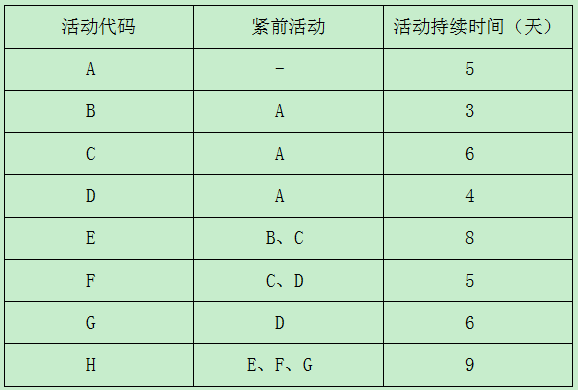

某項目細分為A、B、C、D、E、F、G、H共八分模塊,而且各模塊之間的依賴關系和持續時間如下表所示:


[問題1](4分)

計算該活動的關鍵路徑和項目的總工期。

[問題2](8分)

(1)計算活動B、C、D的總體時差。

(2)計算活動B、C、D的自由時差。

(3)計算活動D、G的最遲開始時間。

[問題3](5分)

如果活動G盡早開始,但工期拖延了5天,則該項目的工期會拖延多少天?請說明理由。

[問題4](5分)

請簡要說明什么是接駁緩沖和項目緩沖。如果采取關鍵鏈法對該項目進行進度管,則接駁緩沖應該設置在哪里?
