2018上半年信息系統項目管理師下午真題(二)

信息系統項目管理師 責任編輯:胡媛 2018-05-29

添加老師微信

備考咨詢

加我微信

摘要:2018上半年信息系統項目管理師考試已經結束,以下為大家整理了2018上半年信息系統項目管理師下午真題第二部分,供考生們參考。

● 閱讀下列說明,回答問題1至問題3,將解答填入答題紙的對應欄內。

[說明]

某軟件項目包含8項活動,活動之間的依賴關系,以及各活動的工作量和所需的資源如下表所示。假設不同類型的工作人員之間不能互換,但是同一類型的人員都可以從事與其相關的所有工作。所有參與該項目的工作人員,從項目一開始就進入項目團隊,并直到項目結束時才能離開,在項目過程中不能承擔其他活動。(所有的工作都按照整天計算)

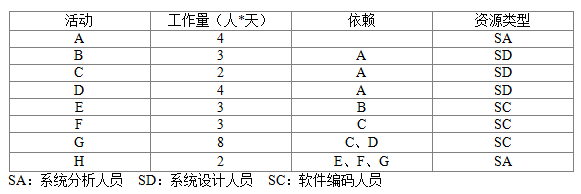

  2018上半年信息系統項目管理師下午真題

【問題1】(14分)

假設該項目團隊有SA人員1人,SD人員2人,SC人員3人,請將下面(1)~(11)處的答案填寫在答案紙的對應欄內。

A結束后,先投入()個SD完成C,需要()天。

C結束后,再投入()個SD完成D,需要()天。

C結束后,投入()個SC完成(),需要()天。

D結束后,投入SD完成B。

C、D結束后,投入()個SC完成G,需要()天。

G結束后,投入()個SC完成E,需要1天。

E、F、G完成后,投入1個SA完成H,需要2天。

項目總工期為()天。

【問題2】(7分)

假設現在市場上一名SA每天的成本為500元,一名SD每天的成本為500元,一名SC每天的成本為600元,項目要壓縮至10天完成。

(1)則應增加什么類型的資源?增加多少?

(2)項目成本增加還是減少?增加或減少多少?(請給出簡要計算步驟)

【問題3】(6分)

請判斷以下描述是否正確(填寫在答題紙的對應欄內,正確的選項填寫“√”,不正確的選項填寫“×”)

(1)活動資源估算過程同費用估算過程緊密相關,外地施工團隊聘用熟悉本地相關法規的資訊人員的成本不熟于活動資源估算的范疇,只屬于項目的成本部分。(  )

(2)制定綜合資源日歷屬于活動資源估算過程的一部分,一般只包括資源的有無,二不包括人力資源的能力和技能。(  )。

(3)項目變更造成項目延期,應在變更確認時發布,而非在交付前發布。(  )



>>>>>>2018上半年信息系統項目管理師下午真題(匯總)

>>>>>>2018上半年信息系統項目管理師上午真題(匯總)

備考資料:視頻課程備考資料  |  免費課程

真題練習:歷年真題 每日一練  |  在線試題庫

更多資料
更多課程
更多真題
溫馨提示:因考試政策、內容不斷變化與調整,本網站提供的以上信息僅供參考,如有異議,請考生以權威部門公布的內容為準!

軟考備考資料免費領取

去領取

!
咨詢在線老師!
