摘要:希賽網于4月25日-26日舉行了2026上半年軟考第二期模考活動,現將2026上半年軟考信息系統項目管理師第二期模考試卷(案例分析)分享給大家。有需要的同學可以在本文資料處下載模考試卷的PDF版本。
希賽網2026上半年軟考信息系統項目管理師第二期模考活動已結束,現將2026上半年軟考信息系統項目管理師第二期模考試卷(案例分析)分享給大家。模考試卷PDF版本可在本文文首本文資料處或文末的資料下載欄目下載。
2026上半年軟考信息系統項目管理師第二期模考試卷(案例分析)部分內容如下:

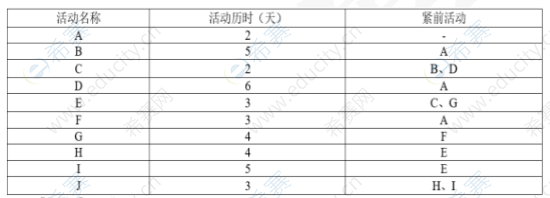

【說明】某信息系統項目包含如下十個活動,各活動的歷時(天)、活動邏輯關系如下表所示:

【問題1】(6分)
(1)請給出該項目的關鍵路徑和總工期
(2)請給出活動D、H的總浮動時間和自由浮動時間
【問題2】(8分)

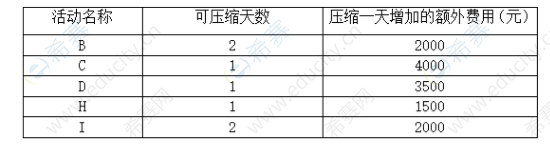

若在項目開始前,客戶希望將項目工期壓縮為19天,并愿意承擔所發生的所有額外費用。經過對各項活動的測算發現,項目可壓縮的活動相關信息如下表。

在此要求下,基于成本最優原則,可以針對哪些活動趕工?趕工后額外增加的費用多少?
【問題3】(11分)

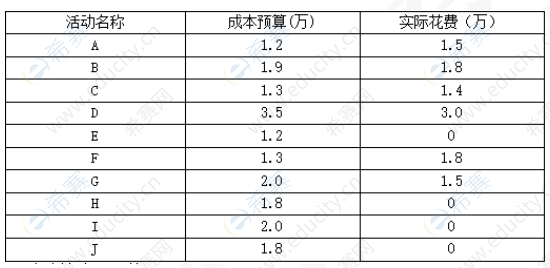

在項目第11天結束后,對項目進行的監測,發現G活動只完成了50%,E活動還沒動工,其他活動都按計劃正常進行,各活動的實際花費情況如下表:

(1)請計算該項目的BAC。
(2)請計算當前監測點的EV、PV、CV、SV,并評價當前項目績效情況。
(3)當前糾正偏差,請計算項目的ETC、EAC。
